在这篇文章中,我们将逐步详细了解铝模板翻新过程。

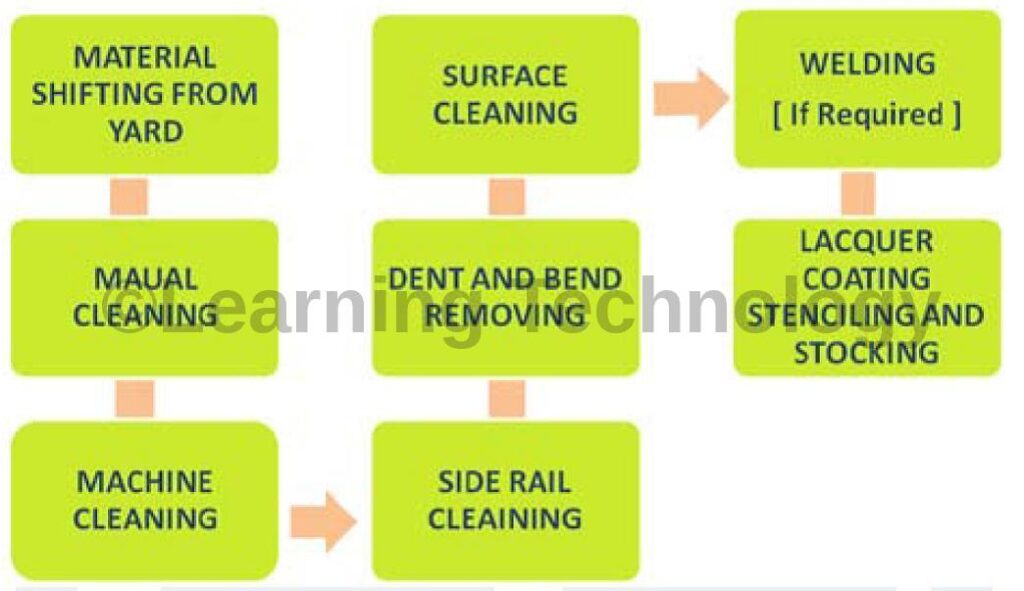

铝模板翻新
过程

第一步:从院子里移出材料
第二步:表面清洁
第三步:焊接(如果需要)
第四步:手工清洁工作

第五步:去除凹痕和弯曲
第六步:涂漆、模版、上架

第七步:机器清洁工作
步骤8:侧轨清洁工作
A)人工清洗

待做的工作台和混凝土块、污垢用刮刀和钢丝刷清理干净。
- 物料的堆放和储存
- 桩基的设计与施工
- 挡土结构的演变
- 沥青和焦油相关词汇
- 液压张紧千斤顶安全
- 后张拉工作方法
- 预应力HT钢绞线的性能
- 弹性缩短造成的预应力损失
- 单拉和多拉应力千斤顶压力
- 预应力伸长率与修正伸长率
- 现场预应力材料管理
- 预应力:定义|优势|应用
- 滑台-现场滑台规划
- 劳动生产率规范格式
- 滑台拆卸程序
- 滑台加固进度计划
- 滑梯梯塔的装配
- 锥形滑台的装配工艺
- 直滑台装配工艺
- 滑模工程的分类
- 滑模的设计考虑
- 如今,滑模的演变
- 使用自动水平仪测量水平距离
- 细集料的膨胀
- 不同体积的混凝土立方体样品
- 按照IS 456: 2000的混凝土等级
- 现场均匀工作流程图
- 铝模板的拆卸过程
- 铝模板装配工艺
- 拆卸板铝模板
- 拆墙、柱、梁模板
- 铝模板混凝土工艺
- 墙铝模板组装
- 铝模板装配工艺
- 铝模板工地管理
- 混凝土中的1.54是多少
- 按IS 456规定的关闭期
- 混凝土等级及其水泥、砂和骨料比
- (d²/162)的求导-杆的单位重量
- 不同形状的体积
A.1)工具准备
- 球头锤
- 凿
- 拳击手
B)机器清洁

侧轨用GQ4磨床,4寸圆磨轮清洗。
B.1)工具准备
- gq4磨床
- 4英寸圆形抛光轮
- 6寸橡胶背垫

C)去除凹痕

去除凹痕后,检查面板焊接处是否有裂纹。如发现应焊接。
D.1)工具准备
- TIG焊机
- 焊接线圈规格:铝填充线1.2 mm。5356 Er。: Indaco

E)表面清洁

表面清洁应使用磨砂盘进行,确保只进行光滑渲染。
E.1)工具准备
- AG7 & AG4磨床(RPM - 5000)
- 砂光盘(80/120级)
F)上漆和模版
漆的涂刷粘度可达30秒,表面应在10分钟内干燥。允许过夜使用。稀释剂- mcc2507。
安全的物品
- 手手套
- 鼻子面具
- 耳塞/御寒耳罩
- 围裙
- 护目镜-白色
我希望这些信息对你有用。如果有什么是我遗漏的或者我不知道的,你可以评论并告诉我,我会尽快纠正。
如果你喜欢我的这篇文章,请使用下面给出的社交链接分享你在社交媒体上的朋友之间。谢谢
分享这篇文章,如果你喜欢它!!
Padhega印度Tab Hi Badhega印度|पढ़ेगाइंडियातबहीबढ़ेगाइंडिया
