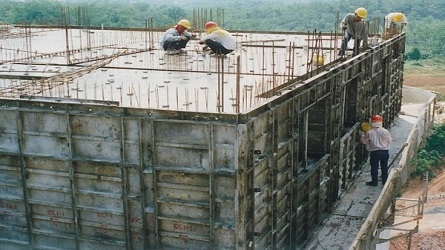

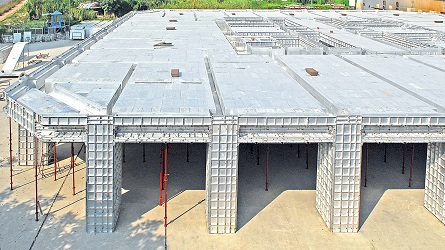

滑模作业的执行需要完整而详细的准备工作,因为涉及到许多同时进行的连续作业。施工方法、方案图纸的编制、滑模材料、设备、工具和滑车、耗材、人力等的计算要求都需要周密的规划。
它还涉及到配合比设计、添加到混凝土中的外加剂、洞口周围的加固以及对滑移形成结构的其他相关工程的规划。
连续滑模
在大型场地上,多个结构用相同的滑模建造,规划包括
- 在滑模水平以下工作
- 墙的详细方案
- 涉及到中间楼层的工作,如果有的话。
- 滑模期间的嵌入/口袋和其他安装
- 物料的堆放和存放
- 桩基设计与施工
- 挡土墙结构的演变
- 与沥青和焦油有关的词汇
- 铝模板翻新
- 液压张紧千斤顶的安全性
- 张紧后工作方法
- 预应力高温钢绞线的性能
- 由于弹性缩短造成的预应力损失
- 千斤顶压力单和多拉应力
- 预应力延伸率与改性延伸率
- 现场预应力材料管理
- 预应力:定义|优势|应用
- 滑台-现场滑台规划
- 滑模劳动生产率规范
- 滑模拆卸程序
- 滑模加固进度计划
- 滑模楼梯塔的组装
- 锥形滑模的装配工艺
- 直线滑模的装配工艺
- 滑模作业分类
- 滑模的设计考虑
- 滑移形式的演变
- 使用自动水平尺测量水平距离
- 细集料的膨胀
- 不同体积的混凝土立方体样品
- 混凝土等级按IS 456: 2000
- 现场铝型材加工流程图
- 铝模板拆卸工艺
- 铝模板组装工艺
- 板状铝模板的拆卸
- 墙、柱、梁模板拆除
- 铝模板浇筑工艺
- 墙体铝模板组装
- 铝模板装配工艺
- 铝模板工地管理
- 1.54在混凝土中是什么
- 关闭期按照IS 456
- 混凝土牌号及其水泥、砂、骨料比
- 求导(d²/162)-杆的单位重量
- 不同形状的体积
滑模材料
每个筒仓的轭数是根据筒仓的直径计算的。轭与轭之间的距离通常保持在1.25到1.35米之间。一旦计算出所需的轭架数量,就可以从主链表中准备材料清单。千斤顶杆的要求取决于结构的高度。始终保留5%的额外材料作为备用。
轭架梁长度=壁厚+ 1000mm。
正常情况下,底部有2个横梁,顶部有1个横梁是固定的。当轭架用于支撑某些提升装置时,其顶轭架梁也应是背靠背的。
滑模设备
需要部署的千斤顶的容量取决于以下负载:
基本负荷
无谓的轭,
混凝土吊装布置自重
40磅平板支撑的平台重量
木制滑轨重量125 X 75毫米
总恒载= X
活荷载
平台上的活负载@ 200公斤/平方米
混凝土重量0.5 cum
钢材重量(钢筋、千斤顶堆放在平台上)
设备的重量
总活载- Y
摩擦力@0.173千克/米(沿壁的长度)- Z
滑模总载荷,L = (X+Y+Z) * t
所需的顶升能力(W)应为1.4倍
注意:-千斤顶的装载量不得超过其容量的80%。
具体的设备
首先计算每米高度所需混凝土的数量。滑移速度可以根据混凝土、钢筋、预应力等相关项目的数量来假设。上升率与上述参数和混凝土的凝结时间有关。一旦假定滑移速度,就可以计算出每班的具体需要量。一旦知道每班的数量,在25%的闲置产能的情况下,确定混合和提升设备的尺寸和数量。
可消费的
消耗品的标准清单与主材料清单一起给出。可以给出电极、气体、润滑脂、油等的数量。吊装所需钢丝绳根据结构高度另行计算。
木材的需求
以下区域需要木材。
1.工作平台
2.梅森的平台
3.跑步者的支持
4.如果从较高的高度取下组件,则为支架平台提供木板
工作平台
木平台由四部分组成
a) 5英寸× 3英寸× 7英寸和6英寸长的辅助跑者
b)木板6英寸× 1½英寸× 6英尺长。
c)鞋头尺寸:4“x 1½”x 6“长
人力需求
各种活动的劳动力需求可以根据生产力规范、场地条件和结构类型来计算。最好是在一个项目中让一个机构负责整个滑模工作,以更好地控制生产率,并最佳地使用具有多种技能的工人。
我希望这些信息对你有用。如果有我遗漏的或者我不知道的地方,你可以评论并告诉我,我会尽快纠正。
